Der TW-Hochbehälter Wibbecke wird bis Ende Juli 25 erneuert. Kosten ca. 720T €.

Laut EU sollte die Wasserversorgung der Bürger*innen wieder flächiger aufgestellt werden. Dem kommen wir mit dem Hochbehälter-Neubau nach. Die Wasserversorgung und der Feuerschutz für den Ort Wibbecke werden dadurch wieder langfristig gesichert. Bei Ausfall von Strom oder Zulieferung kann der Inhalt des neuen Behälters 2 Tage Normalbetrieb für Wibbecke überbrücken. Aktuell wird der Ort noch aus dem Kuhbergbehälter direkt versorgt und es wurde dafür ein Schacht incl. einer notwendigen Druckminderung der Versorgungsleitung außerhalb des Gebäudes gebaut und der Druckminderer am 23.6. in das Gebäude hinein verlegt.
Die Kalkulation von Ing.-Büro agc Kassel musste wegen des felsigen Untergrundes angepasst werden und liegt aktuell bei rund 720T €. Es sollte in den Jahren 2023 und 2024 gebaut werden.
Leider hat uns die Baugenehmigung beim Landkreis Göttingen viel Zeit und Nerven gekostet. Ein nachzuweisender Parkplatz, 4 zu pflanzende Apfelbäume mit Baulasteintrag, die Entsorgung des Regenwassers der Dachfläche und weitere Kleinigkeiten haben uns um ein gutes halbes Jahr zurückgeworfen.
Mittlerweile wurde das Alt-Gebäude abgetragen, die Betonplatte und die Seitenfundamente sind gegossen, Zu- und Ablaufleitungen wurden vorgelegt, am 12.02.25 ist der neue Edelstahltank geliefert und aufgestellt worden.

Danach wurde der Tank eingehaust und der untere Innenbereich mit Fliesen ausgekleidet, dann wurde die Anschlusstechnik verbaut. Im Mai wurden die Außenanlagen begonnen und der Zaun gesetzt. Im Juli wurden die notwendigen Elektroarbeiten durchgeführt. Mit dem Besitzer des Grundstücks (Forstgenossenschaft Wibbecke) wurde die Gestaltung der Fläche (Umfahrung, Parkmöglichkeit und Verbau des ausgehobenen Materials) besprochen und soll bis Ende Juli abgeschlossen sein.
Aktuell werden die restlichen Arbeiten am Behälter durchgeführt, danach wird eine Probebefüllung stattfinden und dann kann der Betrieb aufgenommen werden. Es wird danach einen Tag der offenen Tür geben, um den Behälter der Öffentlichkeit vorzustellen.

Hier der Baufortschritt in einer Fotoserie (Bilder Hille)

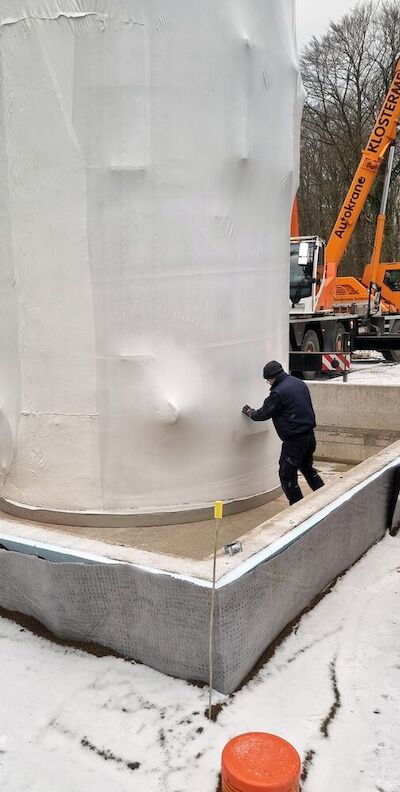

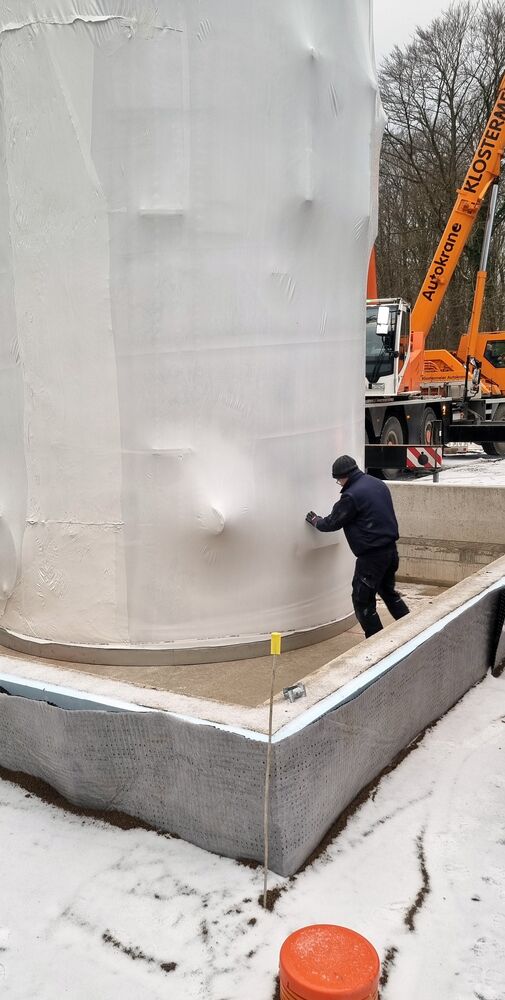

Punktgenaues setzen des 72m³-Tanks auf dem Betonfundament des neuen Wasserhauses in Wibbecke.

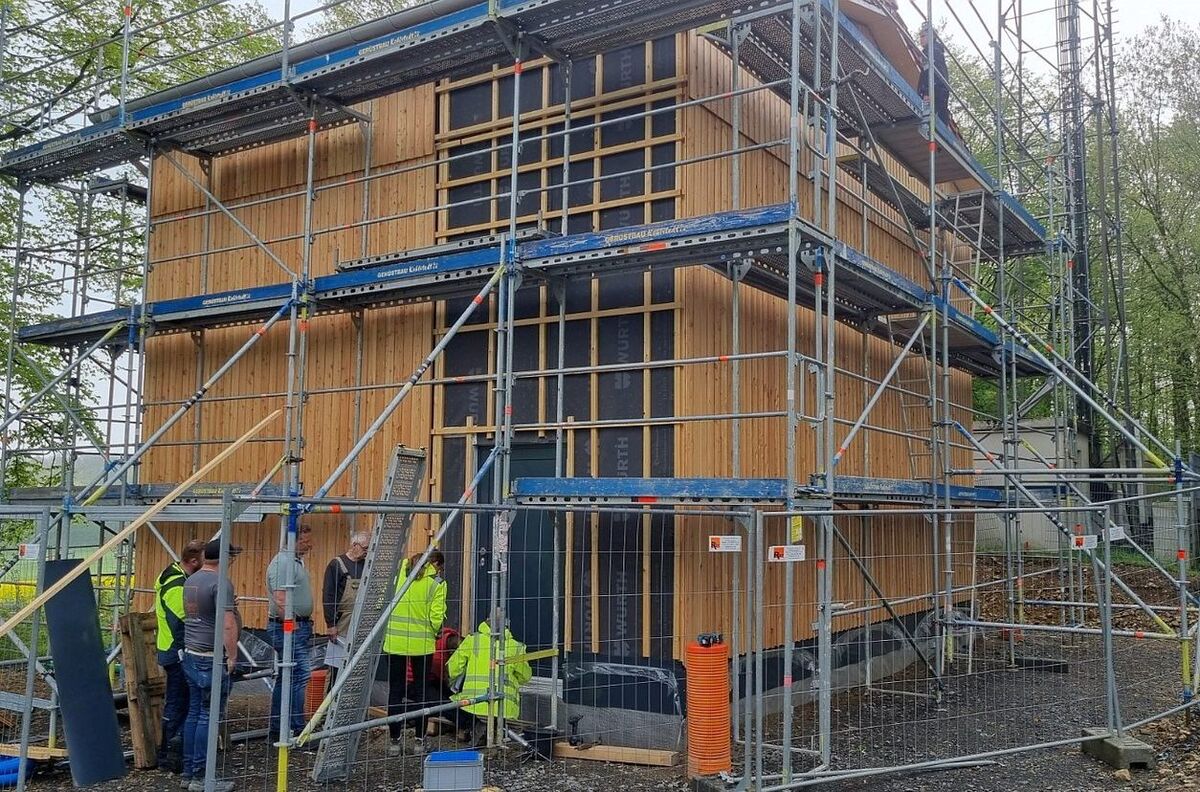

Holz-Außenhülle in Fertigbauweise mit Lärchenbrettverkleidung.
